S/4HANA 에서 Asset Migration 하는 방법에 대해서 추가로 정리해 보겠습니다.
이번에는 "건설중인자산"은 어떤 식으로 Migration 하는 지 알아보겠습니다.
순서는 다음과 같습니다.
Step
|
내용
|
T-code
|
비고
|
#01
|
건설중자산 마스터 생성
|
AS91
|
취득일자, 코스트센터, 감가상각키 등
|
#02
|
건설중자산 금액 입력
|
AB01
|
자본적지출 취득일, 취득금액 등
|
#03
|
자산탐색기 확인
|
AW01N
|
계획금액, 전기금액
|
건설중자산 이관금액은 10,000,000원으로 가정하겠습니다.
1. 건설중자산 Master 생성하기
T-code : AS91

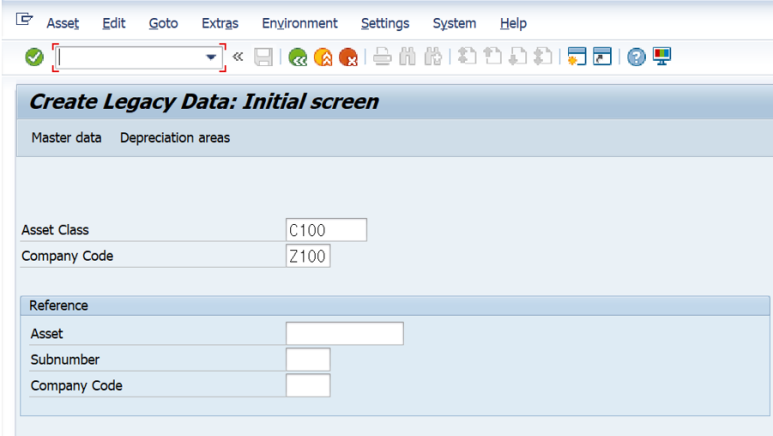

건설중인자산 Asset Class 'Z100'과 Company code 를 입력합니다.

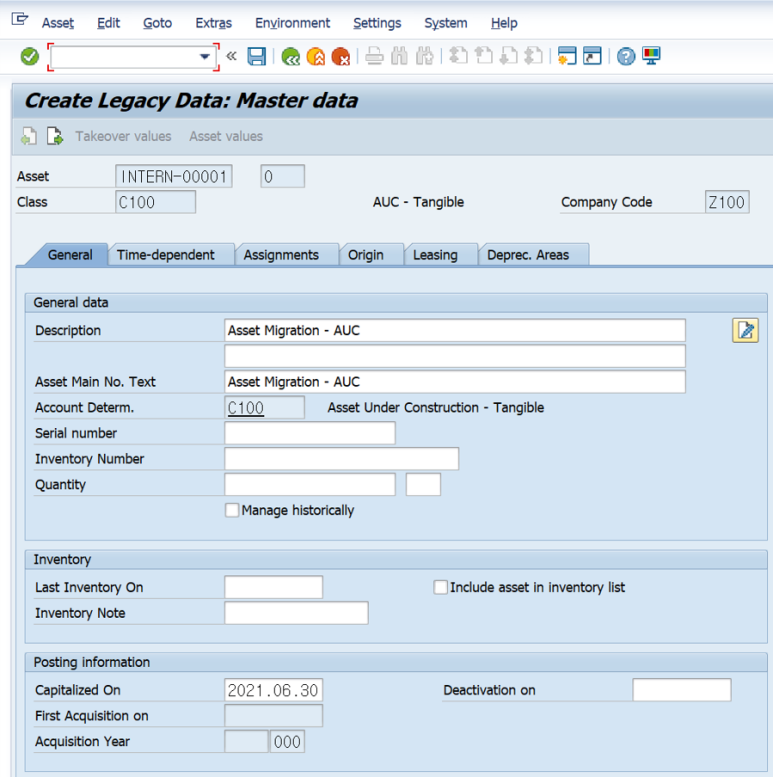

General Tab 에서 기본적인 정보를 하기와 같이 입력합니다.

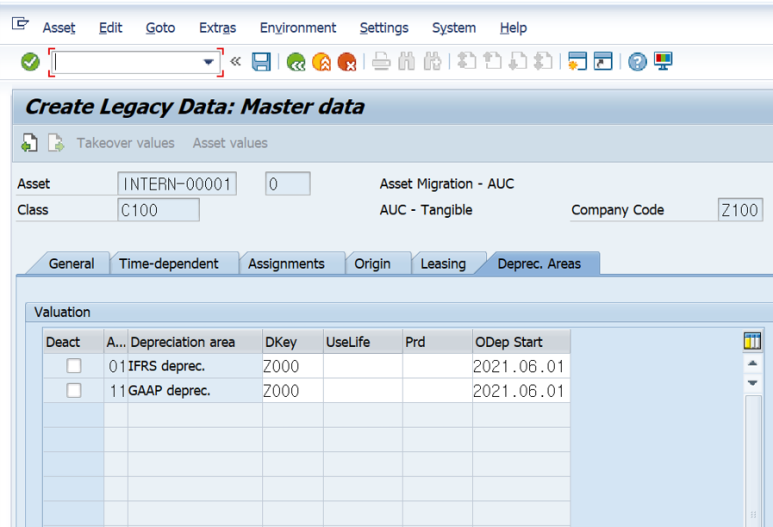

Depreciation Area Tab 에서는 감가상각키, 내용연수를 입력합니다.
'Z000'은 비상각용 감가상각키입니다.

여기까지 하고 저장(SAVE)하면 아래와 같이 Asset Master가 생성됩니다.
2. 건설중자산 누적 금액 입력하기
T-code : AB01
건설중인자산코드와 transaction type '100'을 입력합니다.
하기와 같이 날짜와 금액 (Amount Posted)를 입력합니다.
날짜는 이관일자에 맞추어서 통일하는 게 좋습니다.
이 후 Simulation 을 하면 하기와 같이 분개내역을 확인할 수 있습니다.
저장(Save)하면 migration 전표가 전기됩니다.
아래와 같이 전표가 전기가 되었고요,

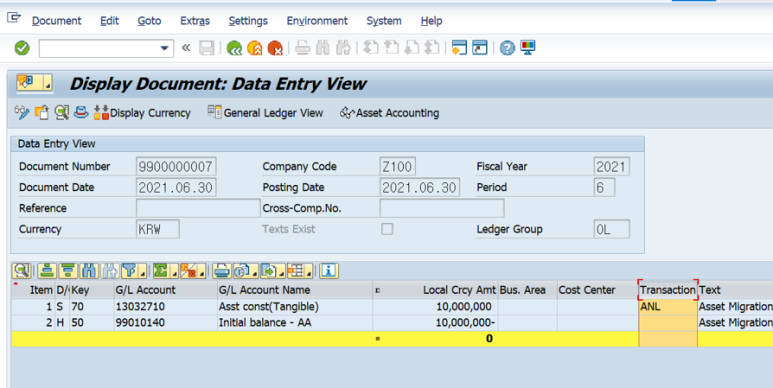

전표를 조회해보겠습니다.
[차변] 건설중자산 10,000,000 [대변] 기초임시계정-자산 10,000,000
3. Migration 결과 확인하기
T-code : AW01N

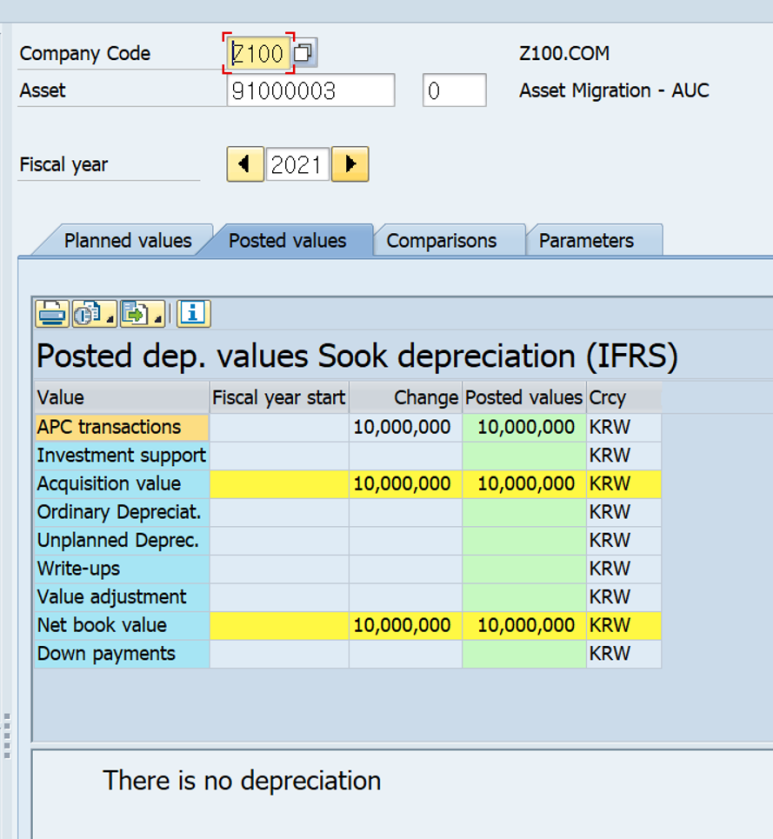

Planned Value 에서는 취득가액 10,000,000원, 기말 장부가액 10,500,000원을 확인할 수 있습니다.
* Acquisition value (취득가액)
* Net Book Value (장부가액)
Posted Value Tab 에서는 건설중인자산이기 때문에 상각비 정보가 없습니다.
여기까지 확인하면 건설중인자산(AUC) 에 대한 Migration 이 완료된 것입니다.
프로젝트 수행 및 테스트 진행 시에는 해당 건설중인자산이 본자산까지 정상적으로 정산(Settlement)가 되는
지까지 반드시 확인해보시기 바랍니다.
#S4HANA
#Asset_Migration
#AB01
#AS91
#ABLDT
#고정자산마이그레이션
#건설중인자산
#Asset_Under_Construction
'프로젝트' 카테고리의 다른 글
LSMW Export & Import (0) | 2022.03.20 |
---|---|
선발투수처럼 루틴과 게임플랜이 필요합니다 (0) | 2022.03.20 |
Asset Migration (S/4HANA) - #2. 당해년도 자본적지출 발생한 경우 (0) | 2022.03.20 |
Asset Migration (S/4HANA) - #1. 이전년도 취득자산 (가장 일반적인 경우) (0) | 2022.03.20 |
문서 작성이 안되면 노트북을 덮으세요 (0) | 2022.03.19 |
